中船新能内蒙古乌拉特中旗光热发电示范项目实现满负荷发电

时间:2020-12-17 09:13来源:国家光热联盟
  2020年12月16日,国家首批太阳能热发电示范项目——内蒙古乌拉特中旗10小时储能100MW导热油槽式光热发电项目实现满负荷发电
  在冬至前后光资源最差、环境温度最低和大雪后空气湿度最大等多重不利因素下,利用太阳能集热实现满负荷发电意义非凡,是项目建设的重要里程碑节点

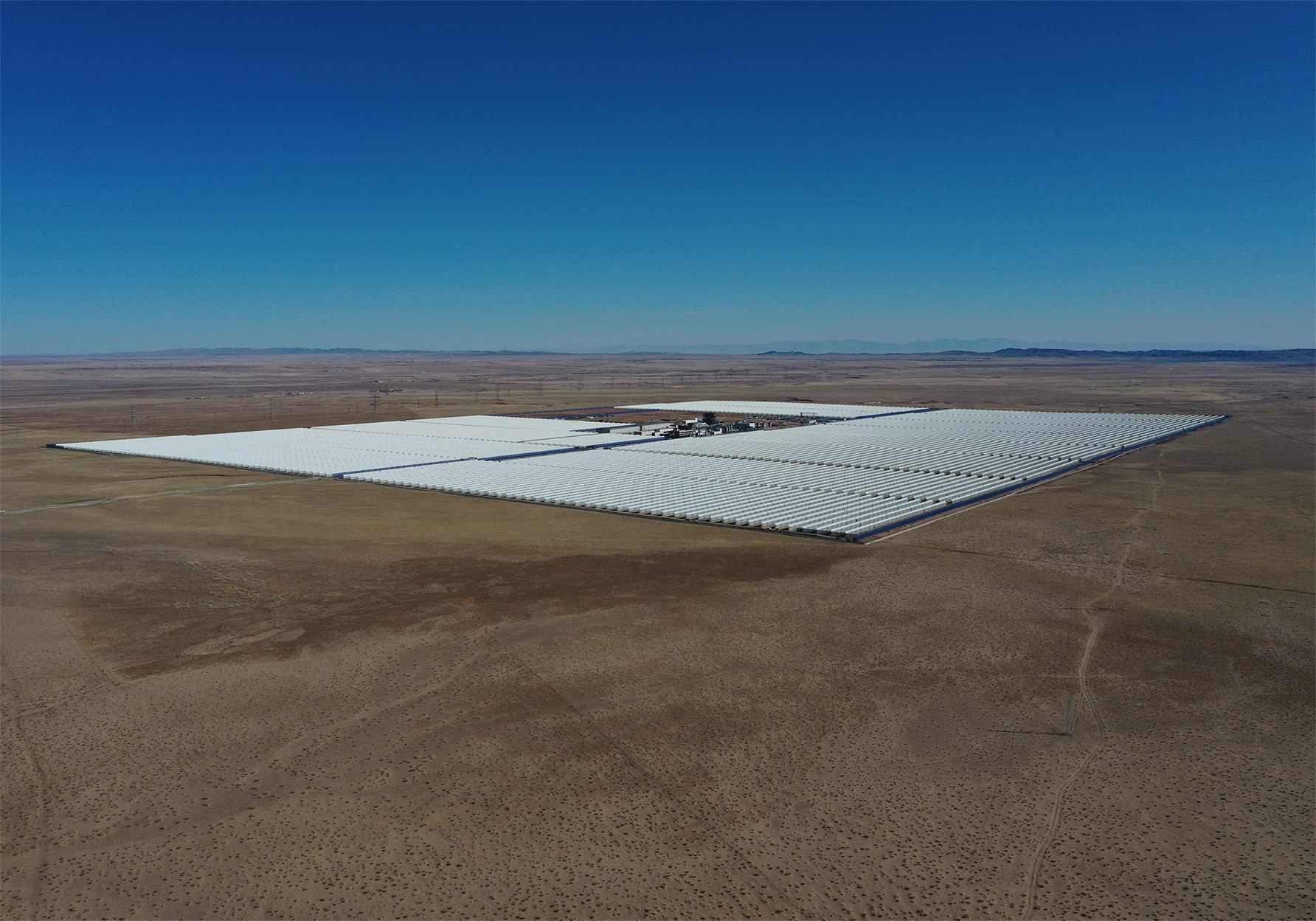

  该项目是国家首批光热示范项目中单体规模最大、储热时长最长的槽式光热发电项目,项目由中国船舶重工集团新能源有限责任公司(以下简称“中船新能”)设计、建设、调试和运维

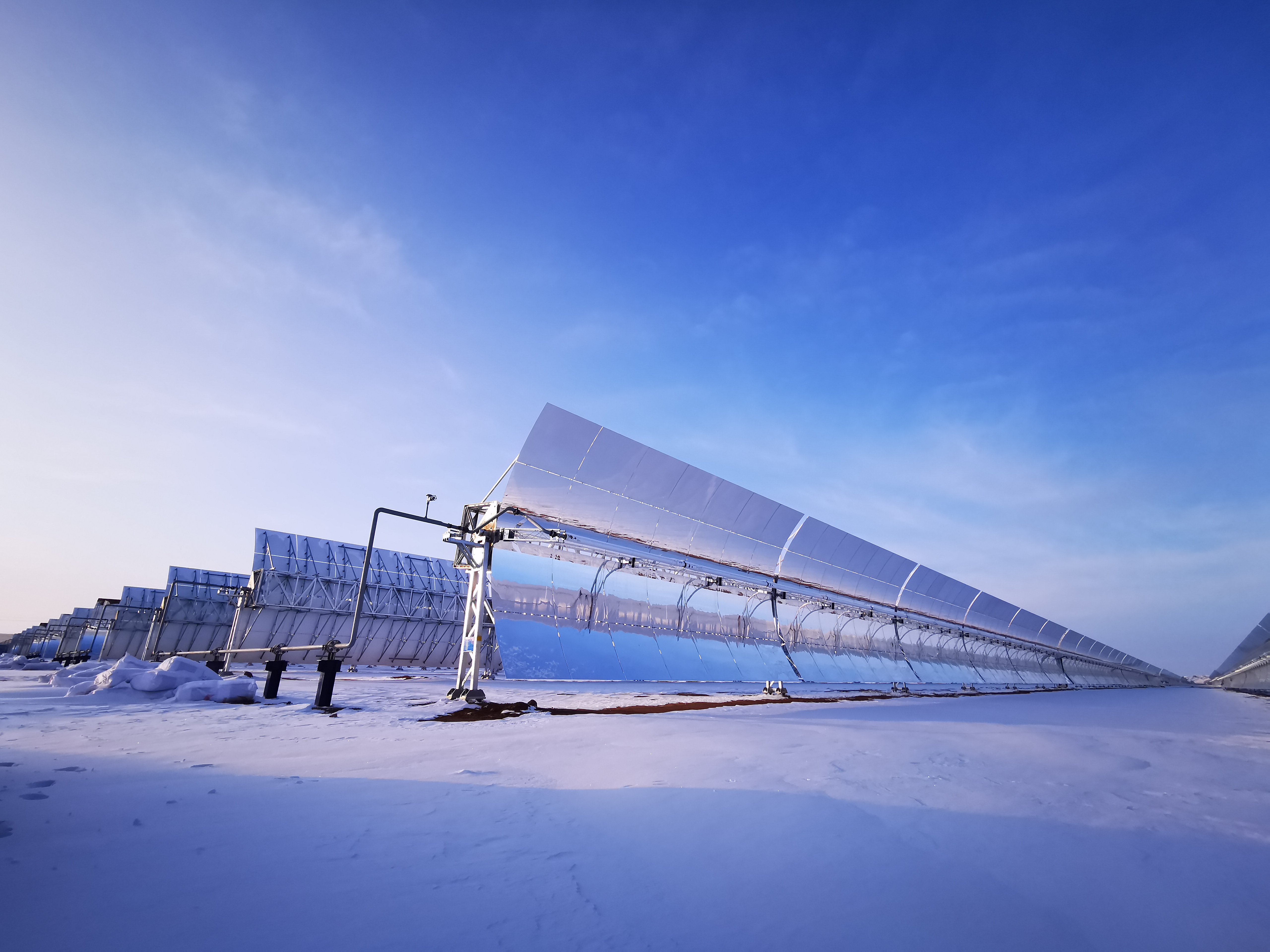

  项目于2018年6月正式动工,2019年11月该项目最关键光学指标--拦截率经过欧洲第三方权威实验室检测,拦截率达到98%(目前国际水平为97%),2019年12月31日汽轮机一次冲转成功,2020年1月8日首次实现并网发电。
  项目建设过程中,中船新能克服了新冠疫情、鼠疫等不利因素影响,创造了光热项目单日系统注油570吨的世界记录、单日注油38个集热回路的世界记录、集热场一次流量平衡调节精度世界记录、建设周期和调试周期最短的世界记录,成为国内同纬度下第一个满负荷发电的光热项目
  电站全面投运后,年发电量约3.92亿千瓦时,年节省标煤12万吨、减排二氧化碳30万吨、减少硫氧化物排放9000吨、减少氮氧化物排放4500吨。
  光热发电集发电与储能为一身是可代替化石能源电站做基础负荷和调峰负荷的绿色电源,对于保证电力系统安全、高效,助力实现“2030年碳达峰”和“2060年碳中和”目标具有重要作用。
  通过示范项目建设和持续的研发试验投入,中船新能达到了培育国内光热产业链、掌握系统集成能力、实现装备国产化、突破卡脖子技术瓶颈、推动装备制造业转型升级的既定目标,将为我国光热产业发展注入更加坚定的信心和动力。
