甘肃安装集团承建,新疆博州10万千瓦光热项目SGS系统核心设备集群吊装圆满完成

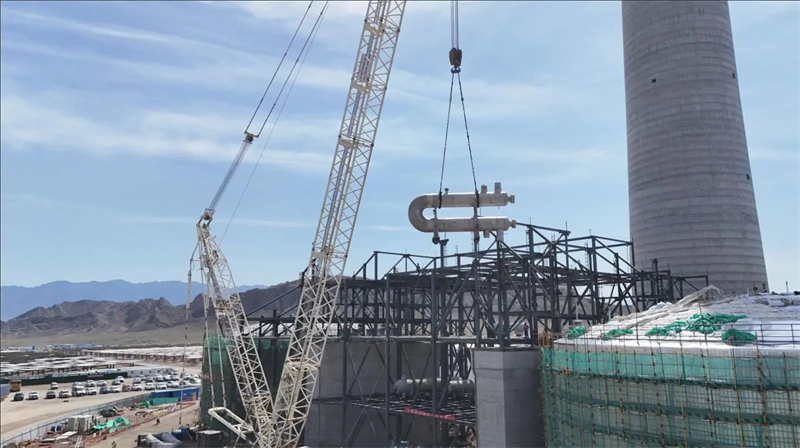

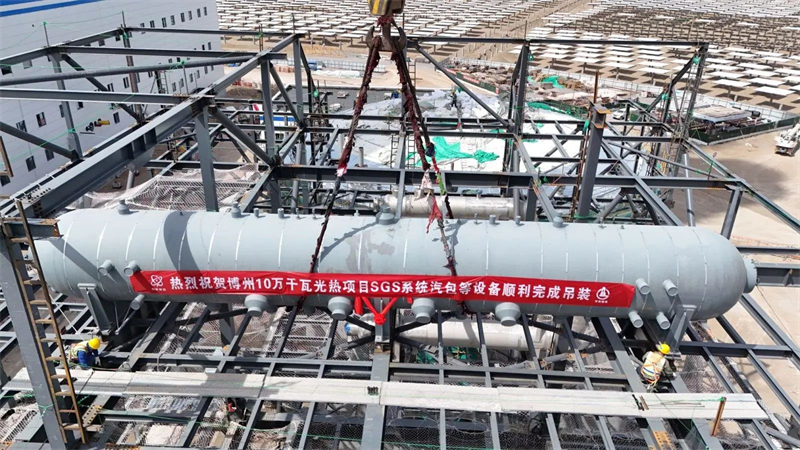

5月28日,新华水力发电有限公司博州10万千瓦储热型光热项目蒸发器、汽包、过热器、再热器、预热器等核心设备顺利吊装完成,SGS大件设备吊装全部完成。

吊装前,项目部积极准备,提前策划,制定了周密的施工技术方案,组织业主、监理及项目部人员进行安全技术交底。吊装过程中,在业主、监理及项目部人员全程见证下,各专业人员齐心协力,高效配合,最终各大件顺利就位。

目前,项目已全面进入施工高峰期,空冷岛、化水车间、辅机冷却塔、综合水泵房等单体已完成,进入消缺调试阶段。主厂房汽轮机及辅机设备已完成,管道安装完成95%;吸热器下部钢架已完成吊装,正在进行中部钢架吊装及上部钢架组装;吸热器管屏电伴热已完成,正在进行保温工作;塔内熔盐管道已开始安装。

进入建设新阶段,项目部将围绕厂用电受电里程碑节点目标,同步推进工程建设和生产准备工作,为项目顺利投产并网发电拉满工程“进度条”。

据此前报道,新华水力发电有限公司博州10万千瓦储热型光热配建90万千瓦新能源项目位于新疆维吾尔自治区博尔塔拉蒙古自治州博乐市达勒特镇,项目总占地面积3.8万亩,总投资62亿元,于2022年7月4日列入新疆自治区第二批市场化并网新能源项目清单。10万千瓦储热型光热电站采用先进的熔盐塔式技术路线,镜场面积53万平方米,储热时长为8小时。由恒基能脉新能源科技有限公司和甘肃安装建设集团有限公司中标PC总承包。
