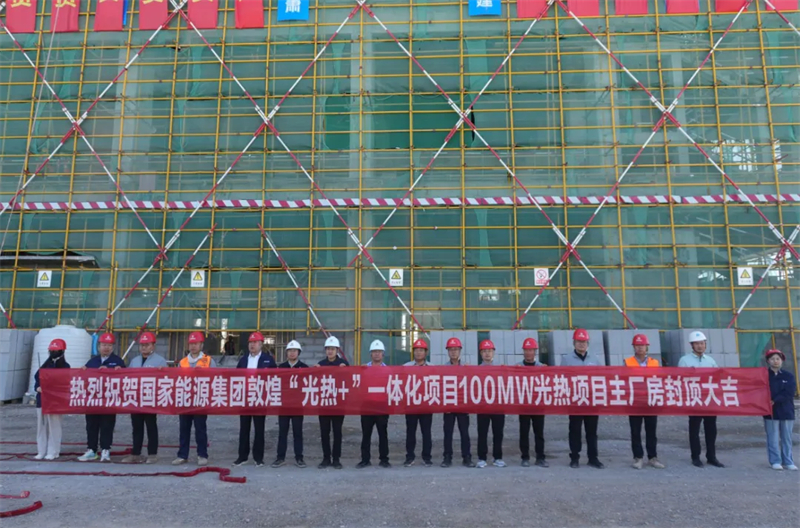

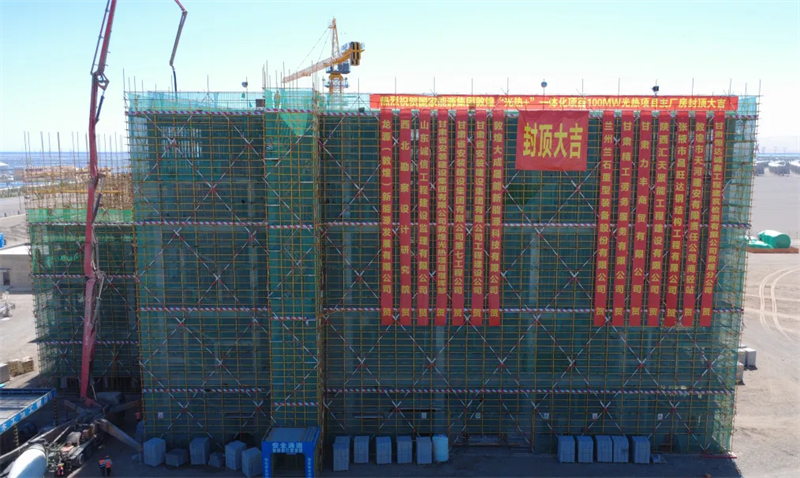

国家能源集团敦煌100MW光热项目主厂房提前封顶

6月30日,国家能源集团敦煌“光热+”项目100MW熔盐线性菲涅尔光热项目主厂房提前封顶。化水车间、材料检修库等单体工程均按要求提前完工,为后续设备安装及并网发电打下了良好基础,跑出了“大安装”绿色能源工程建设的加速度。

主厂房担负承载光热发电核心设备的使命。同类光热项目主厂房每层施工周期通常超30天,项目部通过设计优化、轮班攻坚,在提速度更保质量的基础上将每层完工时间科学压缩至25天,为后续施工预留出宝贵的工期窗口,更降低了人工、机械等综合成本,实现了降本增效。

“最忙的时候,工人凌晨两点还在加固脚手架。”甘肃安装集团项目负责人的回忆。自开工建设以来,直面敦煌地区昼夜温差大、风沙天气频发的极端工况,项目部以高度责任感科学制定施工方案。全体建设者不畏艰苦、敢打硬仗,启用“白加黑”“两班倒”攻坚模式,全力冲刺工期。

随着主厂房的提前封顶,敦煌光热发电项目建设迈入全新阶段。项目部将继续保持昂扬斗志,以更加严谨的态度和更高的标准,全力投入到后续施工中,严控质量安全、力保工程进度、狠抓成本管控,加快推进二次结构施工、室内外装修以及设备安装调试等工作,确保项目按时高质量交付使用,为新能源产业发展增添新动力,推动地方经济社会可持续发展。

据此前报道,国家能源集团敦煌“光热+”一体化项目由国家能源集团龙源电力甘肃公司、兰州大成科技股份有限公司合作开发,项目包括480MW风力发电项目、100MW熔盐线性菲涅尔光热发电项目和120MW光伏发电项目。光热项目由甘肃省安装建设集团有限公司PC总承包。
