8月21日,习近平总书记在拉萨市布达拉宫广场出席西藏自治区成立60周年庆祝大会,同西藏各族各界干部群众共同欢聚,热烈庆祝西藏自治区成立60周年。在西藏这片土地上,中国电建集团山东电力建设第一工程有限公司(简称:山东电建一公司)以实干践行初心,积极服务国家战略, 西藏开投安多县土硕100MW光热+800MW光伏一体化项目(简称:西藏开投安多光热项目)正是他们在这片热土上,续写奋斗篇章的生动注脚。
西藏开投安多光热项目地处海拔近4700米的唐古拉高山区,这里被誉为“世界屋脊”,空气稀薄、紫外线强烈、气候终年变化莫测。就是在这样极端恶劣的自然环境中,一场电建人跨越极限、挑战自我的奋斗征程正在上演。他们以巍峨的吸热塔为烛芯,以广阔的镜场为烈焰,在云端之上点燃了光热的璀璨希望;他们用脚步丈量无人区,用坚守诠释责任,在极端环境中绽放出如格桑花般坚韧而美丽的风采。他们是中国电建人,是新时代“超高海拔精神”的忠实践行者,是照亮雪域高原的“光热使者”。
01 克服万难,稳步前行

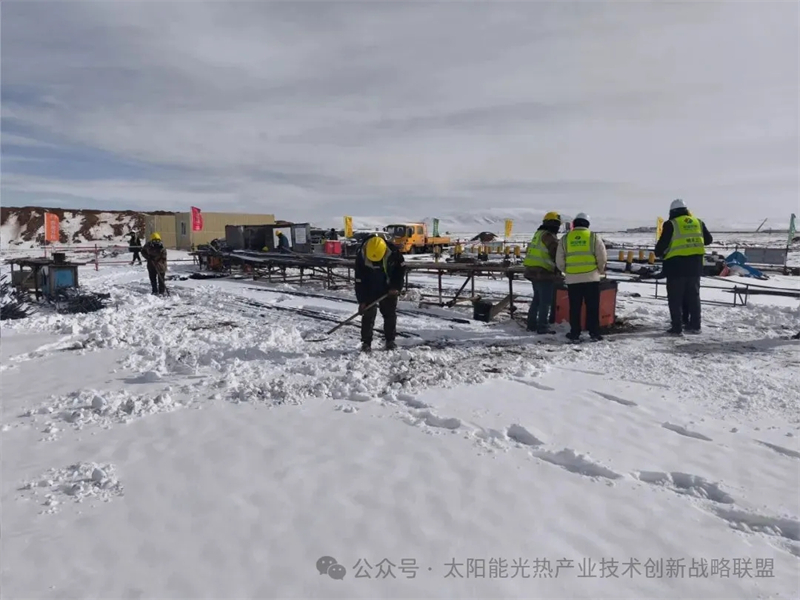

尽管项目团队已做好充分心理准备,但现场的难度仍然超过了大家的想象。首次踏入这片土地,虽已时值4月,现场仍是大雪纷飞、寒气逼人。作为项目的“粮食补给站”,搅拌站建设成为项目首先要克服的问题,可高原的“脾气”却总在刁难。刚进场时,场地平整、机械布置、设备基础混凝土浇筑,无不制约着现场各项工作的开展。设备安装时新的难题又出现了,低温使得机械零件变得“僵硬”,螺栓拧不动、油管易冻结,工人们只能用暖风机一点点给设备“解冻”再徒手操作,即便隔着手套也阻挡不住侵骨寒气,手指冻得发紫也顾不上搓一搓。

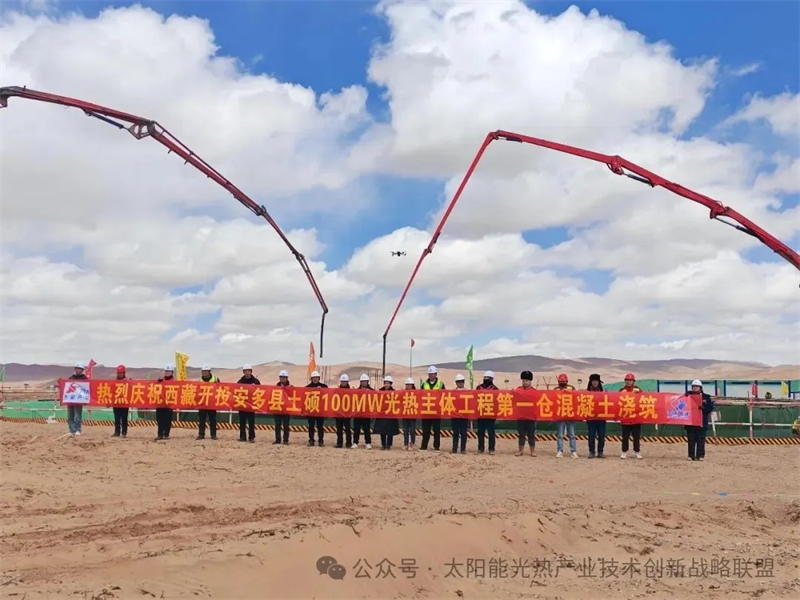

设备安装完成后,新的挑战又来了:高原气压低,混凝土的坍落度难以控制,稍不注意就会影响强度;冬季夜间气温骤降到零下十几度,料仓里的砂石容易结冰结块,各个零部件不听使唤,搅拌机时常“卡壳”。为了保障供应,操作员们凌晨就到岗,先用采暖炉加热,保证零部件正常运转,工人们敲碎结块的砂石,再盯着搅拌机的每一个运转细节,常常一天下来也喝不上几口热水,嘴唇干裂得像裂开的土地。就这样一个问题一个问题地解决、一个脚步一个脚步地迈进,搅拌站终于顺利建设完成,为向吸热塔及各项设施持续供应高质量混凝土提供了有力保障。4月28日,西藏光热项目主体工程第一仓混凝土顺利浇筑,项目建设迈出坚实一步!
02 系统谋划,服务赋能
面临如此艰巨的任务,仅靠项目部的力量是远远不够的,必须集全身之力于一击,精准发力、突破堵点,公司给予了项目极大的关注与支持。高原反应是西藏光热项目面临的重要挑战,头痛欲裂、失眠难寐、呼吸困难等症状如影随形,持续困扰着每一位建设者。为了有效解决氧气供应问题,公司总部专题召开西藏光热项目协调会,重点讨论并决定采购安装氧气弥散系统,确保施工现场的氧气供应充足。如今,施工现场安装的“高压氧舱”和宿舍生活区安装的“弥散式供氧设备”共同构建成了保障建设者们健康安全的牢固防线,现场、生活区随处可见的吸氧装置成了建设者们的“生命补给站”。此外,项目部还配备了专业的医疗团队和先进的医疗设备,确保项目全员健康保障全覆盖。
解决完基本的健康保障,接下来面临的就是严峻的施工任务。吸热塔作为项目的“心脏”,肩负着聚集太阳能、驱动能源转换的核心使命,其建设从一开始就直面“高、难、险”的三重考验。这座高耸的建筑需在海拔近4700米的高原拔地而起,每升高一米,挑战就多一分。施工人员刚上塔架,就被呼啸的寒风灌得喘不上气,空气稀薄让简单的攀爬都变成体力透支的“攻坚战”,不少人一边吸氧一边作业,面罩上凝结的冰霜与额头的汗水混在一起,在寒风中瞬间结成冰晶。高空焊接更是难上加难,低温让焊条易脆化,强紫外线晒得人皮肤脱皮,更棘手的是塔身混凝土浇筑,昼夜温差能达到20多摄氏度,浇筑的混凝土保温不到位,极易因热胀冷缩产生裂缝。建设者们只能搭建临时暖棚,24小时轮班守着温控设备,盯着屏幕上跳动的数字,像呵护婴儿一样守护着每一段塔身的“成长”。

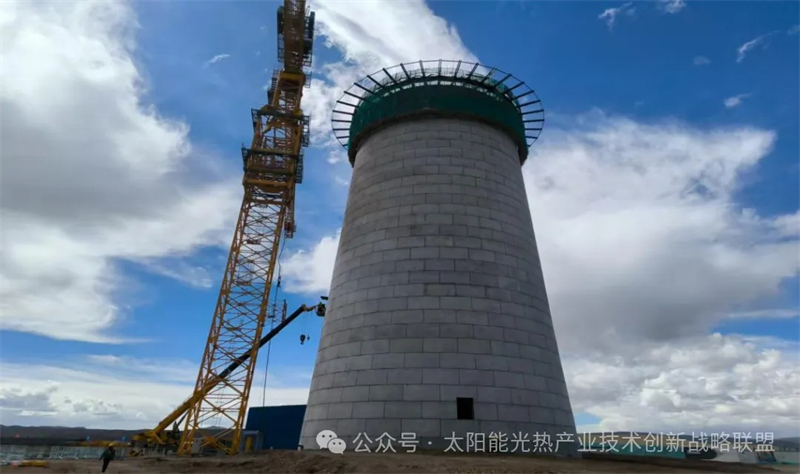

后方心系前线,总部心系项目。山东电建一公司领导高度重视项目进展,多次亲临现场进行关怀和指导,为项目团队带来了极大的鼓舞与激励。德益公司各班子成员轮番到项目驻点协调履约生产,解决实际困难。在多方共同努力下,项目施工进度得到了显著提升,如今,吸热塔已稳健地完成了34板浇筑,傲然挺立的塔身高达50米。每一块模板的搭建、每一方混凝土的浇筑,都凝聚着项目团队的智慧与汗水,浸透着项目顶风冒雪、攻坚克难的执着心血——从精准把控每一个施工环节的技术人员,到在寒风中坚守岗位的一线工人,正是这份众志成城的付出,让这座象征着清洁能源希望的建筑在高原上拔地而起。
03 党建引领,突破创新
在极端恶劣的环境下,任何口号和物质都显得苍白,唯有坚韧的意志支撑着项目干部职工勇毅前行。项目伊始,山东电建一公司党委抽调精兵强将成立项目党支部,让项目建设有了“主心骨”。在党旗引领下、党员带领下,项目部深入贯彻落实公司党委壮大战新产业的战略方针,牢固树立缺氧不缺精神、海拔高境界更高的理想信念,成立西藏项目吸热塔施工、主厂房施工两支党员先锋队,划定党员安全、进度、质量责任区,并带领群团组织深入开展劳动竞赛、技能竞赛、QC攻关,多层次推动党建与生产深度融合。
西藏光热项目遭遇的极端低温是其他地区罕见的,-30℃的严寒让焊接时钢材脆性骤增、冷裂纹频发,常规预热工艺失效,混凝土浇筑则面临水化反应停滞、凝固前冻结等风险。但这独特环境反而成了技术攻关的试验田,项目创新团队聚焦低温难题专题攻坚,通过数百次材料配比测试与工艺优化,最终突破技术瓶颈,总结形成《一种新型吸热塔基础施工保温方法》《一种新型吸热塔施工垂直上料方法》等系列工法专利。
下一步,山东电建一公司将以项目高质量履约匠心服务高原特色优势产业,积极开拓属地清洁能源市场,为公司“十五五”谋好篇布好局,为西藏地区降碳、减污、扩绿、增长贡献“电建铁军”力量。
