春风浩荡,项目建设热潮涌动。眼下,金塔县各重点项目抢抓春季施工黄金期,按下项目建设“快进键”,处处涌动着大干快上、奋勇争先的火热氛围,为县域经济高质量发展持续注入强劲动能。

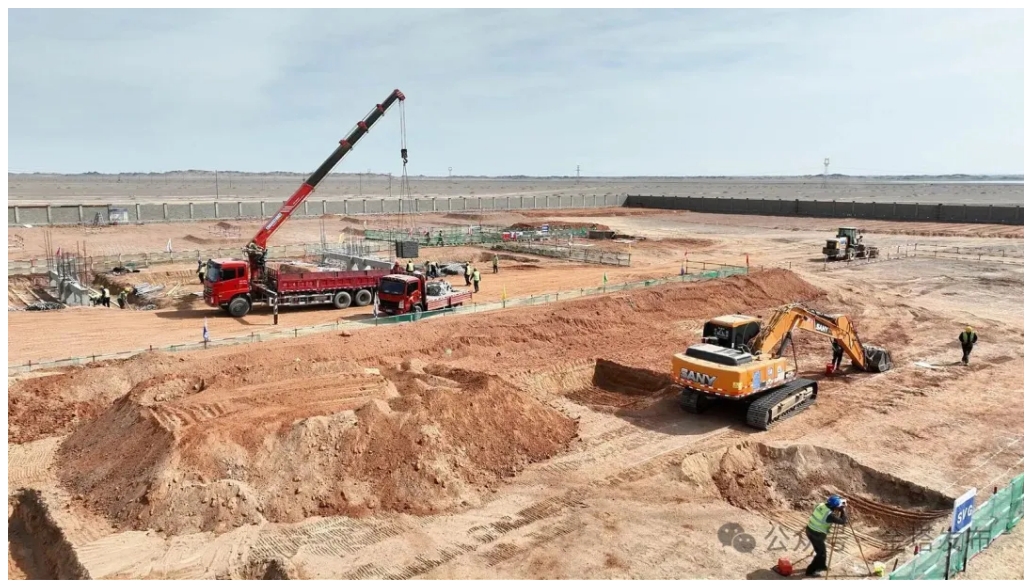

连日来,在中核汇能金塔县160万千瓦清洁能源保障项目/供汽站部分建设现场,施工热潮扑面而来。建设者们抢工期、抓进度、保质量,分工协作、紧密配合,绑扎钢筋、浇筑混凝土等各项工序环环相扣、高效推进,用实干书写项目建设“加速度”。
该项目位于金塔县核技术产业园,总投资8.3亿元,占地10公顷,是甘肃省第三批大型清洁能源基地的关键性工程。项目聚焦构建先进“电-热-储”转换与存储体系,配套建设440兆瓦(MW)电蒸汽锅炉、3台25兆瓦(MW)熔盐电加热器及2000兆瓦时(MWht)熔盐储热系统等核心设施,可实现“风光储热”多能互补的一体化集成,建成后将进一步完善区域清洁能源供给体系,为产业发展提供稳定能源支撑。

中核汇能金塔县160万千瓦清洁能源保障项目/供汽站部分项目副经理张荣归说:“目前,项目已进入土建攻坚与安装起步的关键阶段。现场5个主工艺厂房及3个厂前区厂房同步开展土建施工作业,土方开挖与混凝土浇筑逐步收尾完成。主设备电蒸汽锅炉已到货5台,首台锅炉已于3月16日顺利吊装就位,剩余设备正陆续到场开展吊装作业,这标志着现场正式进入工艺设备及回路安装工作,由‘地下’转‘地上’、由‘土建’转‘安装’的关键转换已经全面展开。”
据了解,供汽站项目预计6月30日建筑主体封顶,7月20日具备接电条件,9月30日具备供汽条件。
在全力抢抓生产进度的同时,项目始终绷紧安全生产弦,坚持从严管理、从实举措,层层压实安全责任链条,切实做到以安全保进度、以进度促发展。
“目前现场施工人员有200余人,我们把安全生产放在首位,严格落实安全管理制度,常态化开展安全隐患排查整治,高效优质完成各项施工任务,为项目顺利推进保驾护航。”中核汇能金塔县160万千瓦清洁能源保障项目/供汽站部分项目副经理张荣归说。
与此同时,中核汇能金塔县160万千瓦清洁能源保障项目/供电部分建设现场,同样呈现出蹄疾步稳、争分夺秒的建设态势,各项施工任务按计划稳步推进,力争早日建成投用、发挥效益。
“目前,光伏区的桩基础浇筑工作已经完成总工程量的20%,进展顺利。按计划,我们将在4月份正式开始组件安装,全力冲刺‘6·30’并网目标。同时,升压站的主变基础、SVG基础等关键附属设施基础已全部浇筑完成,为后续设备安装打下了坚实基础。接下来,我们将严格按照节点计划,确保高标准、高质量完成全部建设任务。”中核汇能金塔县160万千瓦清洁能源保障项目/供电部分项目副经理刘金瑞介绍。
据了解,2026年金塔县计划实施重点项目122个,预计一季度续建及新建项目开复工率将达60%以上,以项目建设的“热”度,带动经济发展的“速”度,持续巩固经济稳中向好的良好态势。
产业为基强动能,实干攻坚开新局。各大重点项目高效复工、加速推进,是金塔县大抓项目、夯实发展根基、激活发展动能的生动缩影。随着一批批优质项目相继建成投产、发挥效益,必将持续释放产业动能、培育增长新极,推动金塔经济社会高质量发展不断迈上新台阶、实现新跨越,为全年发展开好局、起好步筑牢坚实支撑。
