精河新华新能源有限公司“光热储能新能源”一体化基地项目是新疆维吾尔自治区第二批市场化并网新能源项目,位于博尔塔拉蒙古自治州精河县,由精河新华新能源有限公司负责开发、投资和运行,项目总投资61.44亿元,主要建设任务为100MW熔盐塔式光热储能电站、900MW集中光伏电站及相关附属设施。
该项目是我国推动新能源发展、优化能源结构、助力“双碳”目标的重要实践,依托新疆光照优势实现戈壁资源综合利用。项目建成后,预计年产电量1亿度,将为博尔塔拉蒙古自治州提供大量的清洁能源,促进当地旅游业,带动地方经济快速发展。

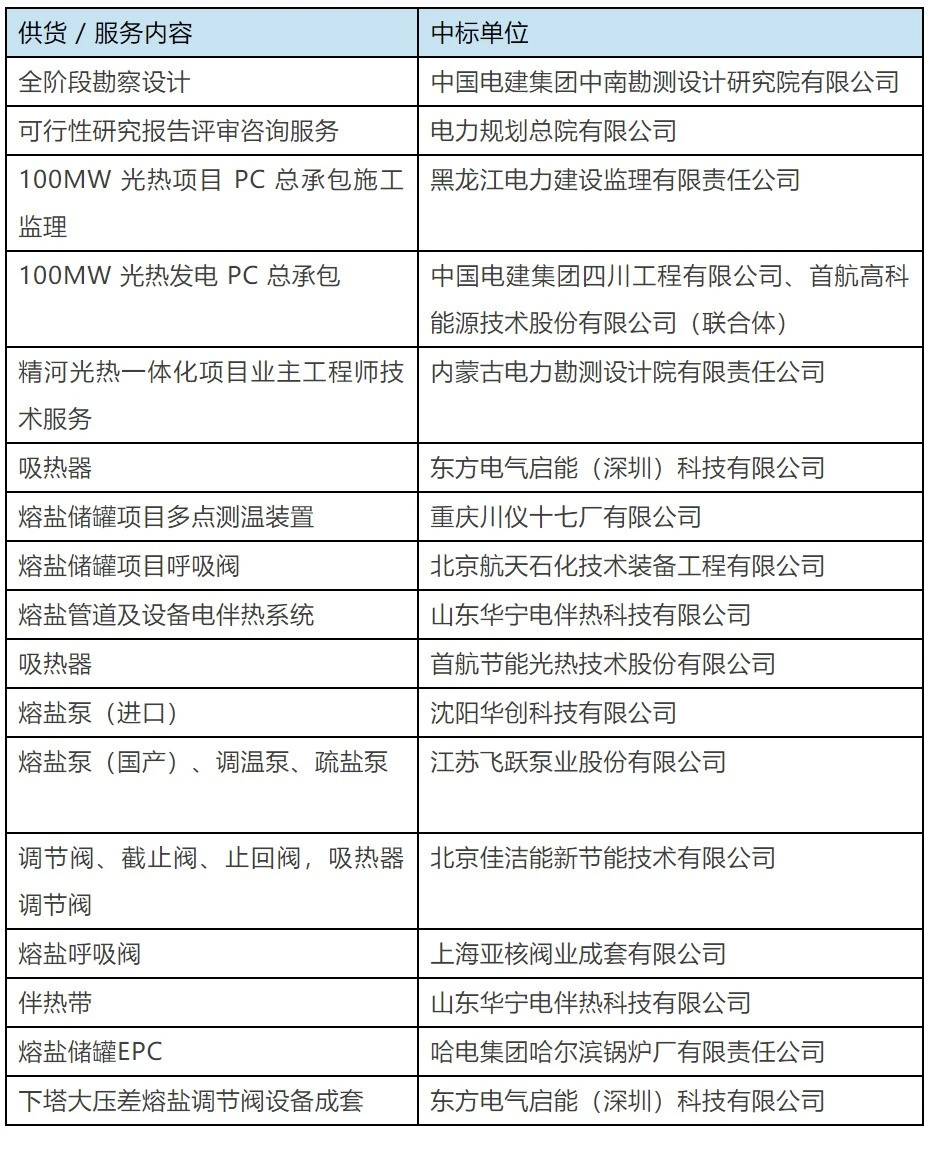

光热项目光热发电部分采用熔盐塔式技术路线,总镜场面积53万平方米,设计安装16179块32.76平方米的小型定日镜;选用二元熔盐(60%硝酸钠与40%硝酸钾)作为吸热和储换热介质,储热时长为8小时,设置1个冷熔盐罐和1个热熔盐罐;吸热塔高度约228m。由中国电建集团四川工程有限公司与首航高科能源技术股份有限公司(联合体)PC总承包,中国电建集团中南勘测设计研究院有限公司承担全阶段勘察设计。
关键节点进展:
2022年
√ 7月4日,该项目列入新疆维吾尔自治区第二批市场化并网新能源项目清单。
2023年
√ 12月27日,精河光热项目正式破土动工。
2024年
√ 3月28日,项目吸热塔筏板基础首仓混凝土成功浇筑,该吸热塔筏板基础直径40.6米,高2.8米,浇筑之体量,总量高达3888立方米。
√ 5月30日,厂前区办公楼与值休楼两座标志性建筑顺利封顶。
√ 10月30日,项目吸热塔主体封顶,标志着项目一大核心单体工程取得了阶段性成果,为后续塔内安装工程的顺利展开奠定了坚实基础。
√ 至年底,项目部冲刺主厂房与空冷岛的主体建设工作,确保厂前生活区具备基本入住条件。
2025年
√ 3月15日,首套定日镜顺利组装下线,标志着项目正式迈入建设关键阶段。
√ 5月25日,100MW光热PC总承包项目主厂房封顶。
2026年
√ 1月30日,精河光热发电项目1号机组100MW发电机转子穿转一次成功,标志着项目主体设备安装进入关键攻坚阶段。
√ 项目正处于攻坚阶段,吸热塔、储罐、冷却塔等核心设施同步施工。
