中国能建西北院总包,可胜技术、华中电力试研院等单位参建,中能建哈密150MW光热项目进展梳理

中国能建哈密“光(热)储”1500MW基地项目,坐落于新疆哈密巴里坤哈萨克自治县三塘湖镇东北60公里的岔哈泉区,是国家第二批沙戈荒大型风电光伏基地重点建设项目。项目总占地面积约5万亩,建设规模涵盖1350MW光伏发电与150MW光热发电,总投资65亿元,由中国能源建设集团投资有限公司投资建设,中能建投哈密绿色能源有限公司承建,建成后电力全部本地消纳,补强区域清洁能源供给。

该项目是国内光热发电技术创新的核心示范载体,针对性攻克戈壁极端环境下新能源发电的各类技术痛点,实现多项关键技术突破。项目全面建成后,年均发电量可达30亿千瓦时,其中光伏发电量约28亿千瓦时、光热发电量约2亿千瓦时。项目投运预计每年可节约标准煤86.8万吨,减少二氧化碳排放225.6万吨,节能减排成效突出,生态社会效益十分显著。

其中,配套建设的150MW塔式熔盐光热储能电站,是目前新疆境内单体装机规模领先的塔式光热储能项目,由太阳能光热联盟常务副理事长单位——中国电力工程顾问集团西北电力设计院有限公司总承包建设,电站配置8小时高温熔盐储热系统,依托光伏、光热一体化耦合模式,搭配智能调度系统与双向储能调节机制,构建起“白天光伏发电、夜间光热补能”的全天候稳定供电体系。

项目实现了光热技术迭代升级,核心设备国产化率达99%以上,包括聚光场控制系统、高温熔盐泵等关键设备。创新采用“光热+光伏”一体化运行模式,通过熔盐电加热器实现能量转换互补,提升电网适配性,同步建设200Mvar调相机组,为新能源高渗透率电网提供电压支撑。

关键节点进展

光伏区:2026年4月初全面开工,计划6月底前完成全部80余万根光伏桩基施工,10月底前完成光伏组件安装。配套的2座220kV升压汇集站土建已基本完成,电气设备安装同步启动,2条220kV送出线路已具备架线条件,整体计划8月底具备受电条件,年底前具备并网条件。

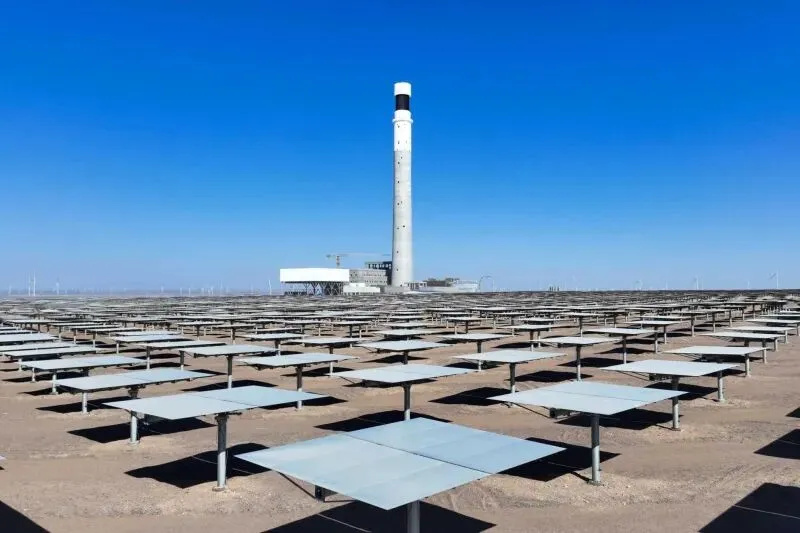

光热区:项目自2024年5月进场施工,按节点高效推进。2026年3月16日全面复工。截至2026年4月下旬,光热电站土建工程完成85%~90%,219米高的吸热塔砌筑全部完成,上塔熔盐管道安装完成80%。4月21日,汽轮机高、中、低压缸全部吊装就位; 5月29日,汽轮机顺利完成扣盖作业,实现一次成功。预计8月底具备厂用受电条件,10月底完成熔盐化盐,12月底前具备全容量并网条件。

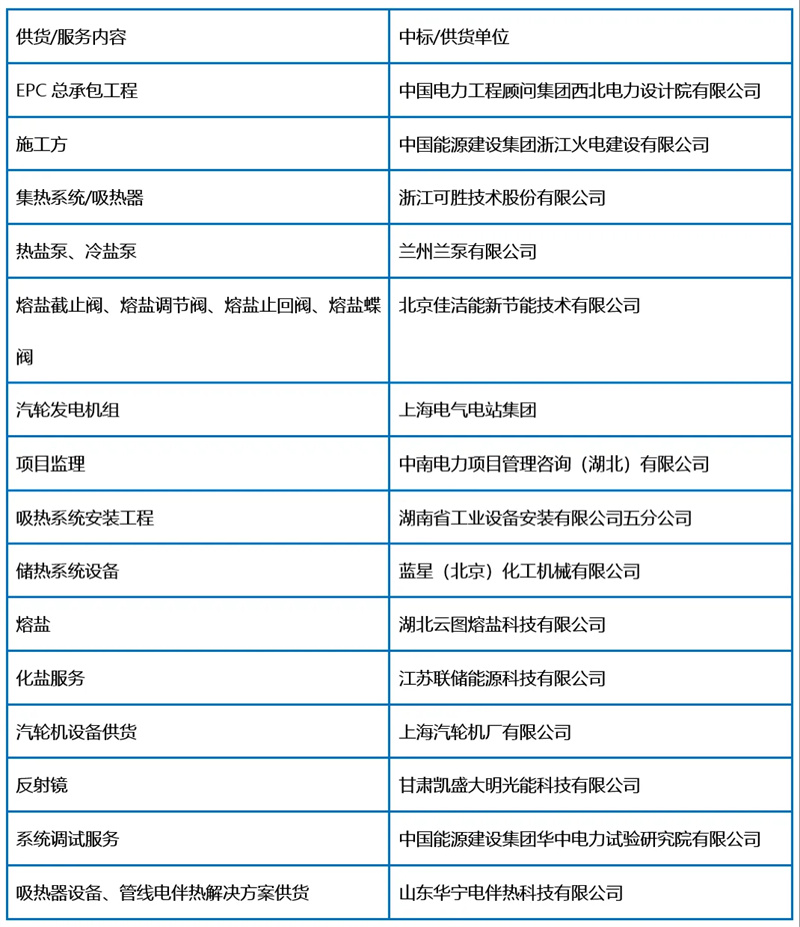

项目供应商主要有:
