西藏开投安多县土硕100MW光热项目迎来关键节点

时间:2025-04-29 17:17来源:西藏开投那曲河水电公司浏览:
4月28日,西藏开投安多土硕100兆瓦光热+800兆瓦光伏一体化项目迎来关键节点——聚光集热塔基础第一仓混凝土顺利浇筑完成。为后续吸热塔主体浇筑及定日镜安装奠定了坚实基础。

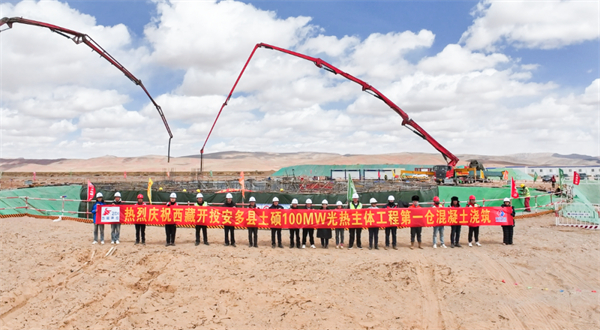

安多土硕光热光伏一体化项目聚光集热塔基础完成第一仓混凝土浇筑。赵苑余 摄
安多土硕光热光伏一体化项目是西藏首个光热示范工程,也是西藏自治区75万千瓦光热项目的重要组成部分。项目建成后,年均发电量可达25508万千瓦时,年利用小时数约2551小时,每日可实现连续15~16小时发电能力。不仅能为安多县及周边地区提供持续稳定的清洁电力,还将使藏北电网供电能力提升约20万千瓦,有效缓解藏北地区冬季限电困局,对促进当地经济社会发展和能源结构优化具有重要意义。
该项目所在地区高寒缺氧、气候多变,建设过程中面临诸多挑战。在安多县委、县政府及上级主管部门的大力支持和协助下,那曲河水电公司及各参建单位共同努力,积极优化施工方案,采用了多种高海拔适应性技术,并提前预判建筑过程中可能出现的各类问题,针对性制定了应急预案,全力确保了基础浇筑的精准性和安全性。

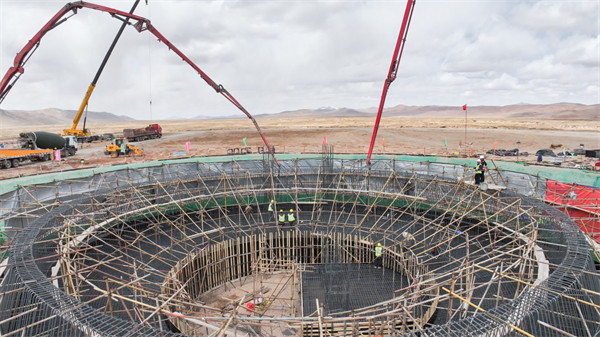

项目施工现场。赵苑余 摄
目前,该项目已完成吸热塔基础开挖及前期土石方工程,后续将持续推进混凝土浇筑和吸热塔主体结构建设,预计2026年10月实现并网发电。届时,这座超高海拔光热电站将成为西藏清洁能源发展的又一张亮丽名片,为构建新型电力系统示范区和清洁可再生能源利用示范区贡献力量。
据此前报道,西藏开投安多县土硕100MW光热+800MW光伏一体化项目位于西藏那曲市安多县帕那镇东部约17.5km处。项目光热发电采用熔盐塔式技术路线,镜场总采光面积不小于80万平方米,储热时长不小于8h(以汽轮机额定效率折算等效储热8h),储热介质与传热介质均选用二元熔盐。中国电建集团西北勘测设计研究院有限公司与山东电力建设第一工程有限公司联合体中标光热发电项目EPC总承包,东方电气集团东方锅炉股份有限公司中标聚光集热系统设备采购。

注:本文章转载自西藏开投那曲河水电公司,不代表本网观点立场。
