中控太阳能50MW熔盐塔式光热发电示范项目建设进展及计划

时间:2018-04-02 11:47来源:太阳能光热联盟
  中控太阳能德令哈50MW塔式光热发电项目是国家第一批太阳能热发电示范项目中进展较快的项目之一,其进度情况也备受行业瞩目。3月28日,在由国家太阳能光热产业技术创新战略联盟和电力规划设计总院联合主办的“太阳能热发电示范项目建设及工程管理论坛”上,浙江中控太阳能技术有限公司(下文简称中控太阳能)副总裁李伟作了题为《示范项目建设及电站运营经验分享》的主题报告,其中分享了中控太阳能德令哈50MW熔盐塔式示范项目的工程进度计划、进展情况和建设现场的照片,让我们一睹为快吧。
  1. 工程进度计划
  中控太阳能德令哈50MW塔式熔盐储能光热发电项目为国家首批光热发电示范项目之一,项目位于青海省海西州德令哈市,装机容量50MW,配置7小时熔盐储热系统,设计年发电量1.46亿度。该项目包含27135台20平方米的定日镜,熔盐工作温度为290℃-565℃,主蒸汽参数为540℃/13.2MPa。

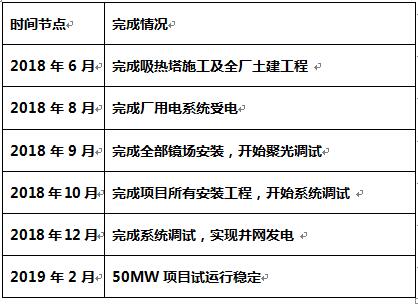

  目前进展顺利,项目推进计划如下:
  2. 项目目前建设进展
  目前,项目整体工程进度基本按照进度计划进行。因冬季气候原因,项目各项现场施工于2017年11月份至2018年1月份陆续暂停,目前已经全面复工。定日镜场已完成定日镜立柱安装7200套,定日镜累计安装近6000面;吸热塔已浇筑至100米;主厂房已完成基础施工以及土方回填;熔盐储罐已完成冷、热盐罐的基础施工、底板焊接、以及热盐罐的拱顶和第六圈板焊接;换热系统已完成换热系统平台及泵平台基础施工及土方回填。
  3. 示范项目建设现场

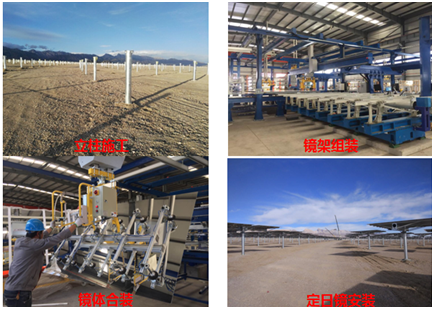

图:定日镜

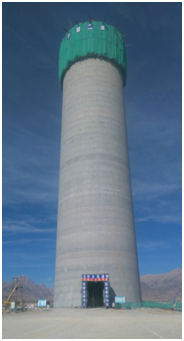

图:吸热塔筒身已浇筑至100米

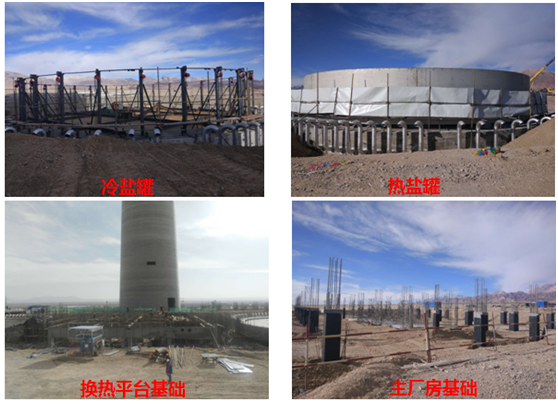

图:熔盐储罐及主厂房
  李伟副总裁表示:中控太阳能德令哈10MW光热电站是全球已建成的建设、运营环境最为严酷的光热电站,18个月的连续稳定运行,特别是快速接近设计发电量的性能表现,充分验证了中控太阳能自主研发研制的塔式熔盐储能光热发电技术与装备,这让我们对50MW示范项目如期建成并确保发电量达到设计目标充满信心。
