西藏扎布耶源网荷储一体化综合能源供应项目有序推进节后复工复产工作

时间:2023-02-19 18:43来源:上海二十冶西南分公司
  近日,随着项目管理人员和作业人员陆续到岗,位于祖国西南边陲的西藏扎布耶项目(西藏扎布耶源网荷储一体化综合能源供应项目三通一平工程)全员迅速调整状态,全面展开节后复工复产工作。
  2月18日至19日,为落实公司关于节后复工复产及安全生产工作的安排部署,切实做好各项重点工作,消除安全隐患,有效防范各类机械事故的发生,西藏扎布耶项目组织开展节后安全生产大检查,对机械设备、物资材料、施工现场作业环境等进行逐一检查,全面排查整改各类安全隐患,同时组织所有作业人员开展进场安全教育和技术交底。项目负责人李文松强调,目前施工现场条件恶劣,气温低,风沙大,能见度低,要在确保安全的情况下稳步推进复工复产工作。
  项目概况
  项目位于西藏自治区日喀则市仲巴县,海拔4772米,业主为宝武清洁能源有限公司。项目建设规模约4000亩,施工范围包括土石方工程、挡墙护坡工程、排洪沟工程等,预计挖方221万方、填方156万方、弃方65万方,整体工期十分紧张。此工程作为综合能源供应项目的前期工程,其顺利完工将为后续项目建设奠定坚实基础,对深入推进新能源建设、大力发展清洁能源产业、带动偏远地区稳就业和经济发展具有重大积极意义。

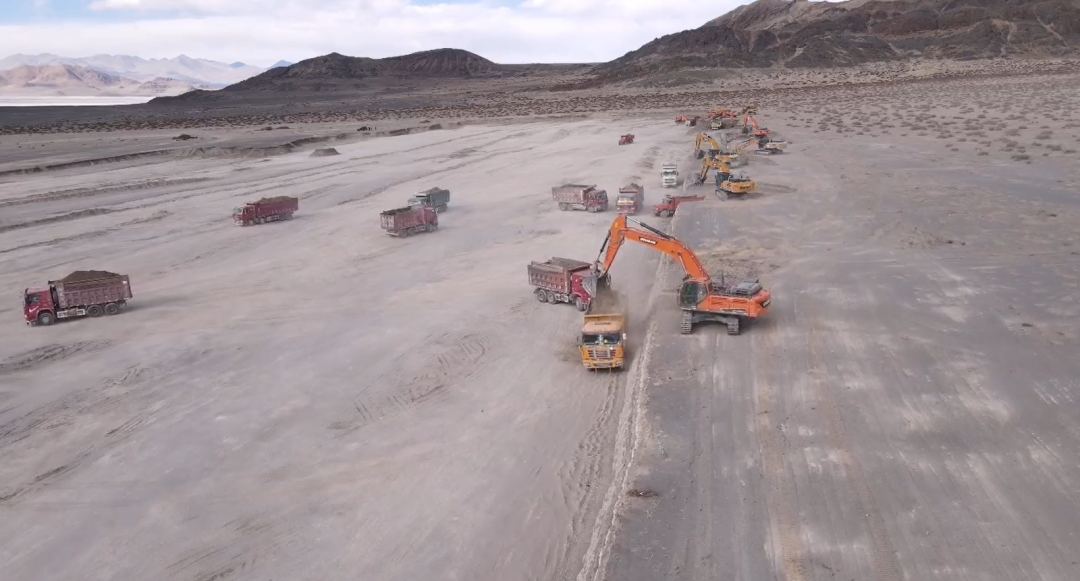

  自2022年10月开工以来,项目部克服海拔高、温差大、建设条件恶劣、外地机械进场困难等各项挑战,积极与当地政府沟通交流,协调人力、机械等各方资源,同时对施工总进度计划进行详细的月度产值目标分解。在大家的共同努力下,项目部仅用3天时间便初步完成了红线内的地表附着物清理工作,一个月便完成项目场地回填压实103万方和场地土方开挖105万方的进度,项目工程质量管控水平不断提高,安全生产态势平稳,多次受到业主好评。
  截至目前,项目已完成87.6%的进度,计划今年4月完成全部工程。项目部将继续发扬艰苦奋斗、敢于攻坚的拼搏精神,规范施工管理,筑牢安全防线,优质高效完成项目建设,给业主、给公司交上一份满意的答卷。

注:本文章转载自上海二十冶西南分公司,不代表本网观点立场。
