吉西基地通榆100兆瓦光热发电工程建设进展顺利

时间:2025-05-02 10:18来源:吉林农村报浏览:
由通榆中吉光热发电有限公司投资建设的吉西基地鲁固直流140万千瓦外送项目1单元光热100MW工程进展顺利,目前正在加紧施工,预计今年底完成并网发电。

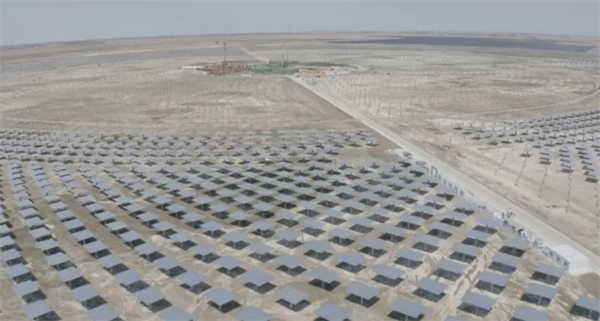

在吉西基地鲁固直流140万千瓦外送项目1单元光热100MW工程建设基地,工人正在对吸热塔筒壁混凝土、主厂房及附属设施上部结构进行全面施工。目前,定日镜管桩施工完成90%,定日镜安装完成50%,吸热塔筒壁混凝土完成7.5米。
通榆中吉光热发电有限公司工程部副主任孙大鹏说:“智能定热镜反射太阳辐射光至吸热塔,加热塔内高温熔盐,高温熔盐与水热交换,产生高压高温蒸汽,推动汽轮机发电。”
据了解,光热100MW工程位于通榆县八面乡境内,于去年11月正式开工建设,总投资17.2亿元,总装机容量为100MW。目前,与光伏项目共用的升压站已经建成,吸热塔封顶将于今年9月中旬完成,年底实现并网发电。
作者:李洋 王雪
